装卸货平台安装后怎么验收?5个关键节点检查清单

2026-07-06

去年帮客户验收一台液压装卸货平台时,发现安装水平度偏差达到8mm——标准要求≤3mm。如果没发现,这个偏差会在半年内导致液压缸偏磨、唇板受力不均。安装质量决定设备寿命的前5年,验收不能"看着差不多"。



以下5个节点,建议打印出来对着验。

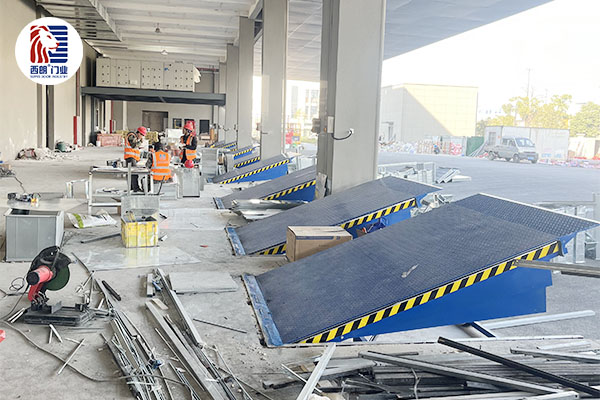

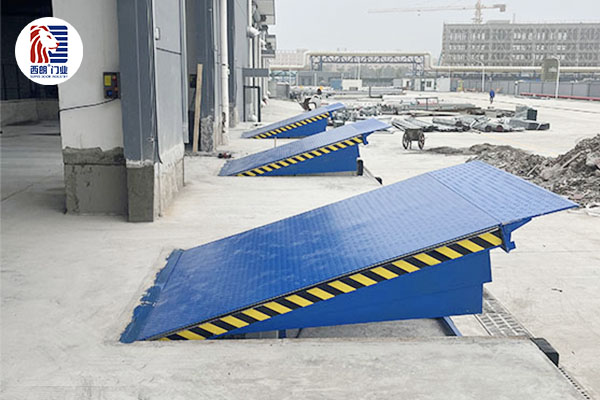

节点一:坑位和基础检查(安装前)。

在设备吊装入坑之前,测量坑位长宽深尺寸,公差应在±5mm以内;检查预埋件数量和位置是否与图纸一致;检查坑位底部排水坡(1%-2%朝向排水口);检查混凝土表面有无裂纹、空鼓或起砂。如果基础有问题,设备装好后返工成本是现在纠正的10倍以上。

节点二:水平度检查。

平台入坑固定后,用水平仪检测平台主体(未升降状态)前后左右的水平度,偏差≤3mm为合格。水平度不达标的原因通常是坑位底部不平或预埋件高度不一——需要加垫片调平,不能硬拉螺栓强制矫正。



节点三:唇板动作和搭接测试。

安排一辆常用货车实际测试。唇板翻起动作应流畅无卡顿,完全翻起后平稳贴合在车厢底板上,搭接面积≥唇板长度的80%。搭接不足或唇板翘起说明高度不匹配,需要调整平台行程。

节点四:安全装置功能测试。

分别触发安全气囊和光电传感器,模拟障碍物进入平台下方——平台应立即停止并回退,响应时间≤0.5秒。测试紧急停止按钮;测试断电状态下手动应急操作;确认唇板工作指示灯正常。参考EN1398(装卸平台安全标准)对安全装置的要求,安全气囊覆盖范围应覆盖平台下方全部危险区域。

节点五:联动测试(如有联动配置)。

完整的联动流程:货车停靠→信号灯切换→平台动作→快速门开启→叉车通行→平台复位→门关闭。重复测试3次,确保逻辑无误。



验收完成后要求厂家出具书面验收报告并签字——这份文件是日后质保服务的依据。西朗门业每台设备出厂附带完整参数测试报告,安装后按标准验收流程交付,并提供操作人员现场培训。


标签

相关产品

伸缩式装卸货平台
翻板式装卸货平台
物流仓库装卸货平台
储存仓库装卸货平台
液压式装卸货平台

相关新闻

联系我们

 公司名称:西朗门业(苏州)有限公司

  联系电话: 17751470248

 微信: 17751470248

 QQ邮箱:3847427452@qq.com

 公司地址:江苏省苏州市吴中区木渎镇走马塘路59号

  • 网站首页
  • 咨询电话
  • 返回顶部
